混凝土施工的詳細步驟及注意事項,學習必備
作者:蘭歐商砼    所屬欄目:【公司動態】    時間:2022-03-04

一、施工前準備

1、準備工作

(1)技術準備:澆筑量、計劃單、澆灌令及特殊要求;

(2)現場準備:與模板、鋼筋、安裝的交接,作業機具的準備,澆筑路線及施工縫留設;

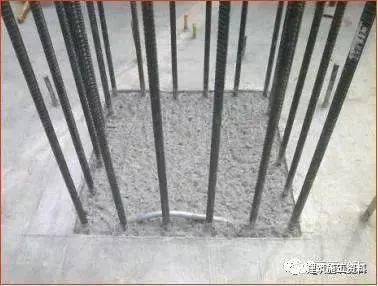

2、施工主要機具

混凝土施工的詳細步驟及注意事項,學習必備 (圖1)

3、工藝流程

工藝流程:鋼筋、模板、預埋件驗收→作業準備→混凝土攪拌、運輸→混凝土澆筑與振搗→混凝土表面找平壓實→混凝土養護

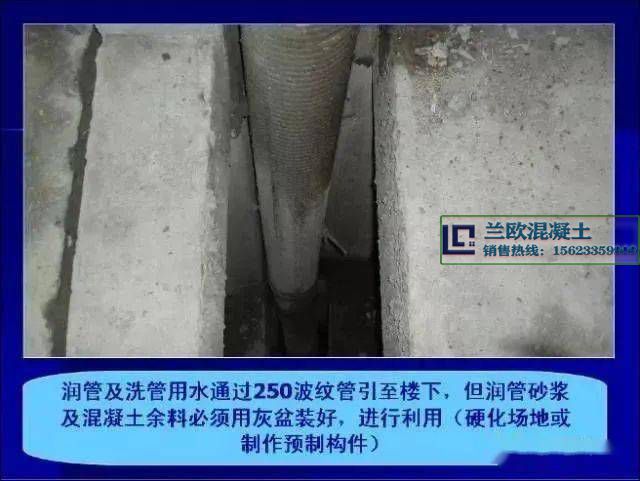

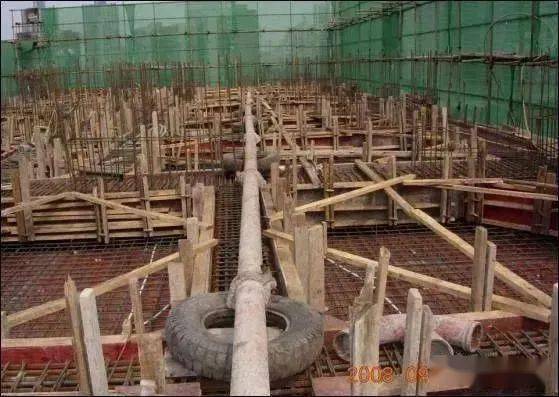

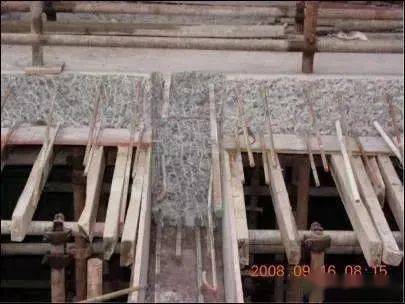

4、泵管的安裝及布置

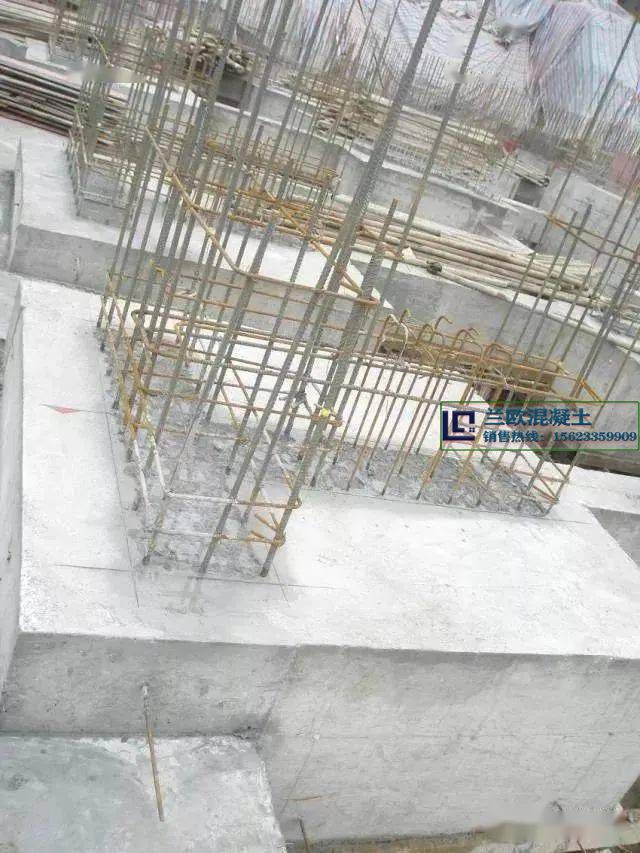

混凝土施工的詳細步驟及注意事項,學習必備 (圖2)

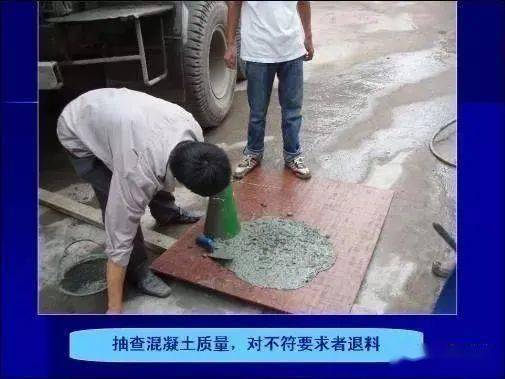

混凝土施工的詳細步驟及注意事項,學習必備 (圖3)

混凝土施工的詳細步驟及注意事項,學習必備 (圖4)

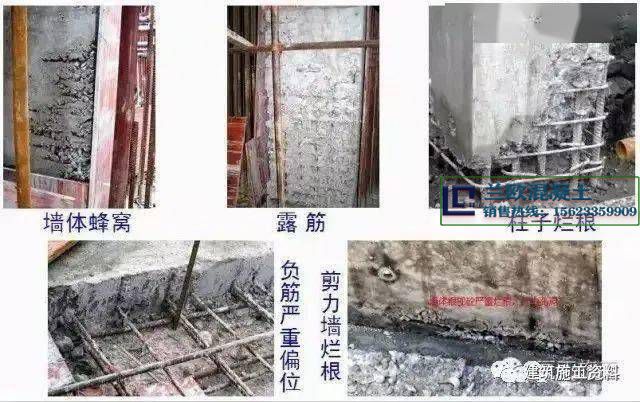

夏季混凝施工時,為更好控制混凝土入管溫度,泵管采用麻袋覆蓋

混凝土施工的詳細步驟及注意事項,學習必備 (圖5)

如有水平管,不得直接擱置在鋼筋面上,必須采取措施墊高。

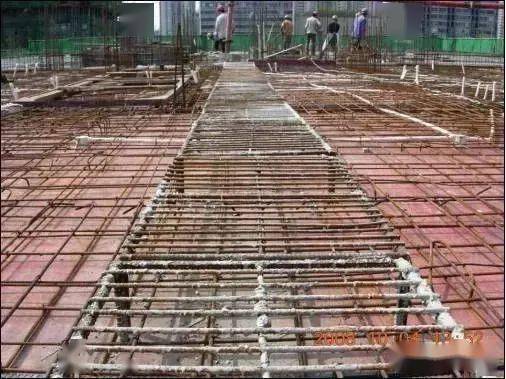

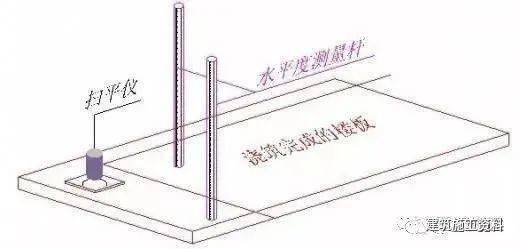

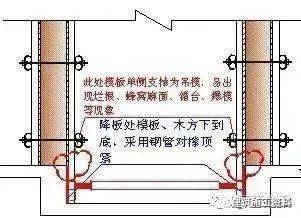

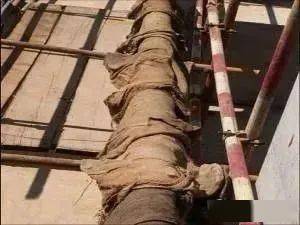

5、模板潤濕及搭設通道

混凝土施工的詳細步驟及注意事項,學習必備 (圖6)

混凝土施工的詳細步驟及注意事項,學習必備 (圖7)

二、混凝土施工工藝

1、混凝土質量檢查

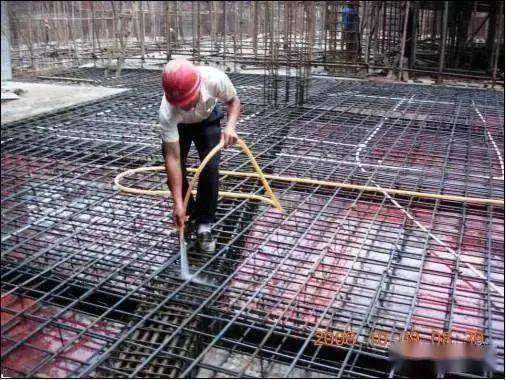

混凝土施工的詳細步驟及注意事項,學習必備 (圖8)

不同標號砼每工作班不少于一組、每100m3不少于一組、每樓層不少于一組標養試件及同條件養護試件。

實驗員應對混凝土質量進行跟蹤檢查,隨機抽樣進行混凝土塌落度及擴散度檢驗,并做好記錄,不符要求的混凝土應退料。

2、挖孔樁澆筑

混凝土施工的詳細步驟及注意事項,學習必備 (圖9)

澆筑基礎時積水必須抽干,并采用軟管下料,軟管端部距混凝土面不得超過2m。

3、柱墻砼澆筑

混凝土施工的詳細步驟及注意事項,學習必備 (圖10)

(1)砼混凝土墻柱澆筑時,從下往上采用人工敲擊模板,錘擊間距200mm,邊澆筑邊錘擊,有效控制表面氣泡、蜂窩、麻面產生 。

混凝土施工的詳細步驟及注意事項,學習必備 (圖11)

(2)墻柱超過2m,必須采用兩次或兩次以上分層澆筑完成,嚴禁一次澆筑 。

(3)在與梁板整體澆筑時,應在柱澆筑完畢后停歇1~1.5h,使其獲得初步沉實,再繼續澆筑。

混凝土施工的詳細步驟及注意事項,學習必備 (圖12)

(4)墻柱邊混凝土收面標高、平整度控制在3mm以內

混凝土施工的詳細步驟及注意事項,學習必備 (圖13)

(5)墻柱混凝土鑿毛,表面鑿毛面積≥70%

混凝土施工的詳細步驟及注意事項,學習必備 (圖14)

混凝土施工的詳細步驟及注意事項,學習必備 (圖15)

4、梁板砼澆筑

混凝土施工的詳細步驟及注意事項,學習必備 (圖16)

(1)梁柱交接處鋼筋過密時,綁扎時應留置振搗孔。

混凝土施工的詳細步驟及注意事項,學習必備 (圖17)

(2)柱砼標號高于梁標號時,梁距柱邊500mm處加設鋼絲網,傾斜45度(該區域混凝土標號同墻柱)。

混凝土施工的詳細步驟及注意事項,學習必備 (圖18)

(3)模板表面縫寬≥1.5mm,采用膠帶粘貼,避免漏漿

混凝土施工的詳細步驟及注意事項,學習必備 (圖19)

(4)樓板澆筑前采用鐵鍬初步平整

5、混凝土振搗

⑴ 使用插入式振搗器振搗,振搗間距500~600mm。

⑵ 采取垂直振搗和斜向振搗兩種振搗方法,柱墻垂直振搗,梁板斜向振搗。

⑶ 振搗應均勻,插點可以是行列式,也可以交錯式,嚴禁漏振。

⑷ 操作要點: 直上和直下、快插與慢拔;插點要均布,切勿漏點插;上下要振動,層層要扣搭;時間掌握好,密實質量佳。

6、混凝土收面

混凝土施工的詳細步驟及注意事項,學習必備 (圖20)

采用2.5m鋁合金刮尺刮平

混凝土施工的詳細步驟及注意事項,學習必備 (圖21)

采用掃平儀或水準儀進行收面控制

(1)收面時間:待混凝土接近初凝時即進行收面;

(2)二次碾壓:封閉早期裂縫、預防后期開裂、提高板面平整度;

(3)邊角修整:插筋根部應全面收平,凡需做防水的部位表面均要收光;

混凝土施工的詳細步驟及注意事項,學習必備 (圖22)

面層采用收面機,收面機無法操作位置人工鐵板收面

混凝土施工的詳細步驟及注意事項,學習必備 (圖23)

地面有二次裝修時,做拉毛處理,不得采用掃帚掃毛;裝修材料為膠粘貼平整度≤3mm,裝修材料為砂漿粘貼平整度≤5mm 。

屋面、地下室頂板或無裝修層地面采用收光機做收光(不少于2次)。

7、砼養護

(1)澆筑完畢12h進行養護;

(2)一般情況下養護不少于7d,前三天必須進行保濕養護;

混凝土施工的詳細步驟及注意事項,學習必備 (圖24)

混凝土澆筑完成后,樓板達到1.2 MPa后才允許上人(12小時左右,行走不留腳?。科椒胶奢d不超過150kg 。

混凝土施工的詳細步驟及注意事項,學習必備 (圖25)

(3)雨季施工,澆筑后采用塑料薄膜或三彩布遮蓋 ;

(4)當氣溫高于35度時,應采取覆膜養護;

混凝土施工的詳細步驟及注意事項,學習必備 (圖26)

柱墻采用薄膜包裹養護

混凝土施工的詳細步驟及注意事項,學習必備 (圖27)

梁板采用刷或噴養護劑養護

8、施工縫的處理

混凝土施工的詳細步驟及注意事項,學習必備 (圖28)

混凝土施工的詳細步驟及注意事項,學習必備 (圖29)

混凝土施工的詳細步驟及注意事項,學習必備 (圖30)

(1)必須等混凝土有強度后才能進行剔打;

(2)要求全斷面進行鏨麻,將浮槳剔打干凈,特別是孔樁施工縫,必須剔打至石子外露;

(3)施工縫剔打完成后,將斷面清理、沖洗干凈,交下道工序施工;

三、外觀質量檢查

砼結構拆模后,應從外觀上檢查其表面有無麻面、蜂窩、孔洞、露筋、缺棱掉角、縫隙夾層等缺陷,外形尺寸是否超過規范允許偏差。

混凝土施工的詳細步驟及注意事項,學習必備 (圖31)

基礎檢查標準

混凝土施工的詳細步驟及注意事項,學習必備 (圖32)

插筋及板面檢查標準

常見的質量缺陷

混凝土施工的詳細步驟及注意事項,學習必備 (圖33)

四、成品保護

1、要保證鋼筋和墊塊的位置正確,不得踩樓板、樓梯的彎起鋼筋,不碰動預埋件和筋。

2、不用重物沖擊模板,不在梁或樓梯踏步模板吊幫上蹬踩,應搭設跳板,保護模板的牢固和嚴密。

3、 已澆筑樓板、樓梯踏步的上表面混凝土要加以保護,必須在混凝土強度達到1.2Mpa以后,方準在面上進行操作及安裝結構用的支架和模板。

4、 布料機及泵管不得直接擱置在鋼筋上。布料機下方用木方鋪設,且此部位鋼筋骨架要加固,泵管下方用廢棄的輪胎鋪墊。

5、側模不易過早拆除,防止主梁棱角被損壞。

6、所有柱、墻陽角及樓梯棱角要注意保護,通道位置應用角鋼保護。

網站首頁 關于我們 產品中心 案例展示 新聞動態 聯系我們

電話:15623359909      手機:15623359909
E-mail:97536819@qq.com      聯系人:杜經理
地址:武漢全部范圍/硚口/漢陽/武昌/洪山/青山/東西湖/江岸/黃陂/蔡甸/江夏/漢南/鄂州/華容/葛店/梁子湖等

Copyright ? 2012-2028 蘭歐混凝土公司 版權所有      鄂ICP備2021016182號

掃一掃  關注微信
